热门专题 》 开发商: 万科 金地 碧桂园 雅居乐 招商 恒大 融创 新城 首开 复地 金科 万达 绿城 融侨 金辉 荣盛 合景泰富 中海 首创 华侨城 绿地 合生 中铁 海尔 保利 宝龙 龙湖 沿海 华润 合正 金融街 星河湾 世茂房 中粮 朗诗 富力 苏宁环球 远洋 卓越房 中航 中信 华远 星河 代理商: 世联 伟业 亚豪 天启开启 天地行 中广信 易居 同致行 中原 德思勤 高策 大家 怡高 思源 尺度 同策 合富 世家 策源 新聚仁 金网络 阿特金斯 新景祥 新联康 嘉联 华燕 中房信 广告商: 风火 红鹤 蓝色 黑弧奥美 青铜骑士 博思堂 相互 及时 尚美佳 世纪 优点 主观 和声 同路 万有 策达 BOB尽致 博加 商业公司: 戴德 豪斯 仲量 汉博 麦肯锡 世邦 波士顿 埃森哲 高力 高纬 德勤 森拓普 翰威特 普华 美世 达沃斯 九州 绿维 华夏

当前位置:房产社房地产知识建筑工程岩土工程基坑钻孔咬合桩支护构造要求及施工要求 正文

基坑钻孔咬合桩支护构造要求及施工要求

时间:02-01 17:54:44 浏览:6740来源:http://www.fangchanshe.com  岩土工程

建筑基坑支护技术规程 JGJ120-2012

4.3.10  排桩采用素混凝土桩与钢筋混凝土桩间隔布置的钻孔咬合桩形式时,支护桩的桩径可取800mm~1500mm,相邻桩咬合不宜小于200mm。素混凝土桩应采用强度等级不小于C15的超缓凝混凝土,其初凝时间宜控制在40h~70h之间,坍落度宜取12mm~14mm。

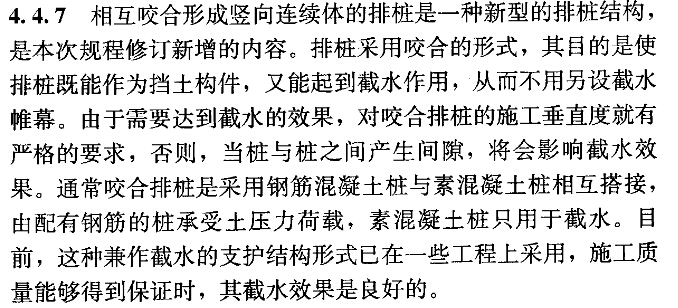

4.4.7  钻孔咬合桩施工可采用液压钢套管全长护壁、机械冲抓成孔工艺,其施工应符合下列要求:

1  桩顶应设置导墙,导墙宽度宜取3m~4m,导墙厚度宜取0.3m~0.5m;

2  咬合桩应按先施工素混凝土桩、后施工钢筋混凝土桩的顺序进行;钢筋混凝土桩应在素混凝土桩初凝前通过在成孔时切割部分素混凝土桩身形成与素混凝土桩的互相咬合搭接;钢筋混凝土桩的施工尚应避免素混凝土桩刚浇筑后被切割;

3  钻机就位及吊设第一节套管时,应采用两个测斜仪贴附在套管外壁并用经纬仪复核套管垂直度,其垂直度允许偏差应为3‰。液压套管应正反扭动加压下切。管内抓斗取土时,套管底部应始终位于抓土面下方,抓土面与套管底的距离应大于1.0m;

4  孔内虚土和沉渣应清除干净,并用抓斗夯实孔底;灌注混凝土时,套管应随混凝土浇筑逐段拔;套管应垂直提拔,阻力过大时应转动套管同时缓慢提拔。
